"착공만 하면 다 되는 거 아닌가요?"
건물 신축을 처음 준비하는 분들에게서 자주 듣는 말입니다. 실제로 많은 건축주분들이 땅을 사고 나면 곧바로 공사가 시작될 거라고 생각하세요. 하지만 현실은 다릅니다. 건물 신축 과정은 토지 확인부터 시작해서 설계, 인허가, 시공사 선정, 착공, 준공, 사용승인까지 최소 7단계를 거쳐야 하고, 각 단계마다 중요한 의사결정이 기다리고 있어요.
문제는 이 흐름을 모르고 시작하면 불필요한 비용이 발생하거나, 공사 일정이 크게 틀어질 수 있다는 점입니다. 건물 신축 절차를 미리 파악해두는 것만으로도 시행착오를 절반 이상 줄일 수 있어요. 지금부터 건설사 실무자 입장에서 단계별로 정리해드리겠습니다.
1단계 - 토지 검토 및 사전 조사
신축의 출발점은 땅입니다. 그런데 땅을 샀다고 해서 원하는 건물을 바로 지을 수 있는 건 아니에요.
토지마다 용도지역(주거지역, 상업지역, 공업지역 등)이 지정되어 있고, 이 용도지역에 따라 건축할 수 있는 건물의 종류와 규모가 달라집니다. 건폐율(대지 면적 대비 건물이 차지할 수 있는 비율)과 용적률(대지 면적 대비 연면적 비율)도 이 단계에서 반드시 확인해야 해요.
사전 조사에서 확인할 항목은 아래와 같습니다.
■ 용도지역·용도구역 확인 (토지이음 luris.go.kr)
■ 건폐율·용적률 한도 확인
■ 도로 접도 요건 확인 (건축법상 4m 이상 도로에 2m 이상 접해야 함)
■ 지하·매설물 현황 확인
■ 개발행위 제한 여부 확인
이 단계를 건너뛰고 설계부터 진행했다가 나중에 인허가가 불가능하다는 걸 알게 되는 경우가 실제로 있습니다. 토지 검토는 반드시 설계 착수 전에 완료해야 해요.
2단계 - 설계 계약 및 기본설계
토지 검토가 끝나면 건축사를 선정하고 설계 계약을 체결합니다.
설계는 크게 기본설계와 실시설계 두 단계로 나뉩니다. 기본설계 단계에서는 건물의 전체적인 규모, 배치, 층수, 용도 등 큰 그림을 잡아요. 실시설계 단계에서는 시공에 필요한 구체적인 도면과 시방서(공사 기준서)가 완성됩니다.
건축주 입장에서 이 단계가 중요한 이유가 있어요. 설계가 완성된 이후에 요구사항을 변경하면 설계 변경 비용이 추가로 발생하고, 인허가 일정도 밀릴 수 있습니다. 처음 설계 미팅에서 용도, 면적, 층수, 주요 마감재 수준까지 최대한 구체적으로 협의해두는 게 좋아요.
3단계 - 건축 인허가
설계가 어느 정도 완성되면 관할 지자체에 건축허가를 신청합니다. 연면적 100㎡ 초과 건축물은 원칙적으로 건축허가 대상이에요.
인허가 처리 기간은 일반적으로 2~4주 정도이지만, 지자체마다 차이가 있고 보완 요청이 들어오면 더 길어질 수 있습니다. 특히 공장이나 위험물 취급 시설은 소방, 환경, 산업안전 등 관련 부서 협의가 필요해서 기간이 더 소요되는 경우가 많아요.
아래는 인허가 단계에서 자주 사용되는 핵심 서류입니다.
| 서류명 | 내용 | 제출처 |
| 건축허가 신청서 | 건물 개요 및 설계 도면 | 관할 시·군·구청 |
| 배치도·평면도 | 건물 위치 및 내부 구성 | 동일 |
| 지적도·토지이용계획확인서 | 토지 현황 확인 | 동일 |
| 구조 계산서 | 건물 안전성 검토 | 동일 |
| 소방 협의 서류 | 해당 용도 시 별도 협의 | 소방서 |
4단계 - 시공사 선정 및 공사 계약
건축허가가 나면 본격적으로 시공사를 선정합니다.
시공사 선정 방식은 크게 수의계약과 경쟁입찰로 나뉩니다. 민간 건축주의 경우 수의계약으로 진행하는 경우가 많지만, 규모가 있는 공사라면 2~3개 업체로부터 견적을 받아 비교하는 게 유리해요.
계약서에는 반드시 아래 항목이 포함되어 있는지 확인하세요.
■ 공사 범위 명확히 기재 (공종별 포함·제외 항목)
■ 공사 기간 및 공정표 첨부
■ 공사비 지급 조건 (기성 지급 방식)
■ 설계 변경 절차 및 추가 공사비 처리 기준
■ 하자보수 기간 및 조건
■ 지체상금 조항 (공기 지연 시 위약금)
실무에서는 계약서 내용이 불분명해서 분쟁이 발생하는 경우가 정말 많습니다. 공사 범위와 지급 조건만큼은 계약 전에 반드시 명확히 해두세요.
5단계 - 착공 신고 및 본공사
시공사가 정해지면 관할 지자체에 착공 신고를 합니다. 착공 신고는 건축허가를 받은 후 1년 이내에 해야 하고, 신고가 수리된 이후에 공사를 시작할 수 있어요.
본공사 단계는 크게 아래 순서로 진행됩니다.

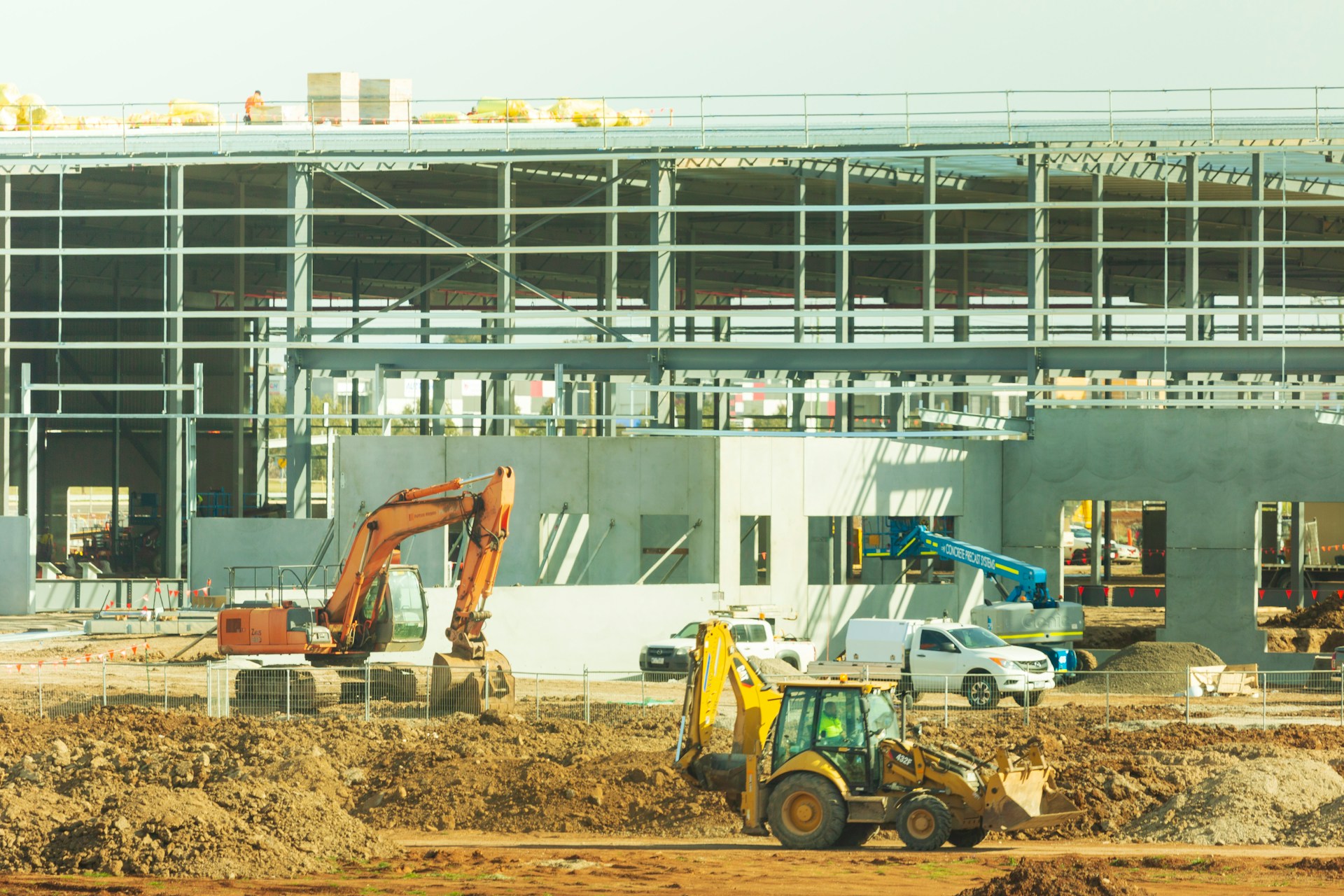

가설공사 → 토공사(터파기) → 기초공사 → 골조공사(철근콘크리트 또는 철골) → 지붕·외벽공사 → 내부 마감공사 → 기계·전기·소방 설비공사 → 외부 마감 및 조경
이 순서는 건물 구조나 규모에 따라 일부 달라질 수 있어요. 특히 철골 구조 공장의 경우 골조공사 속도가 빠른 반면, RC(철근콘크리트) 구조는 양생 기간이 필요해서 공기가 더 길어집니다.
건축주 입장에서는 공사 중 정기적으로 현장을 방문해 공정 진행 상황을 확인하는 게 좋아요. 문제는 늦게 발견할수록 수정 비용이 커집니다.

6단계 - 감리 및 중간 검사
감리(監理)는 설계도면대로 공사가 제대로 이뤄지고 있는지를 전문가가 확인하는 절차입니다. 건축사나 감리 전문 회사가 담당하며, 일정 규모 이상의 건물은 법적으로 감리가 의무예요.
감리는 단순히 법적 의무를 이행하는 수준을 넘어서, 건축주 입장에서 실질적인 품질 보호 장치가 됩니다. 감리자가 현장에서 품질 기준을 지속적으로 확인하기 때문에 시공 오류나 부실 시공을 조기에 잡아낼 수 있거든요.
중간 검사는 골조 완료 시점이나 방수 공사 전후 등 주요 공정 단계에서 실시합니다. 이 검사를 통과해야 다음 공정으로 넘어갈 수 있어요.
7단계 - 사용승인 및 준공
공사가 완료되면 관할 지자체에 사용승인을 신청합니다. 사용승인은 건물이 설계도면 및 건축법에 맞게 지어졌는지를 공식적으로 확인하는 절차예요.
사용승인이 나야 비로소 건물을 합법적으로 사용할 수 있고, 건물 등기도 이 이후에 진행할 수 있습니다. 사용승인 신청 전에 아래 사항을 반드시 점검하세요.
■ 소방 완공검사 완료 여부
■ 전기·가스 사용 전 검사 완료 여부
■ 정화조·오수 처리 시설 완료 여부
■ 건물 외관 및 조경 공사 완료 여부
■ 감리 완료 보고서 제출 여부
사용승인 이후에는 건물 보존등기(소유권 등기)를 진행하고, 재산세 등 관련 세금 신고도 해야 합니다.
전체 단계 요약
| 단계 | 내용 | 예상 소요 기간 |
| 1단계 | 토지 검토 및 사전 조사 | 1~2주 |
| 2단계 | 설계 계약 및 기본·실시설계 | 2~4개월 |
| 3단계 | 건축 인허가 | 2~6주 |
| 4단계 | 시공사 선정 및 계약 | 2~4주 |
| 5단계 | 착공 신고 및 본공사 | 6개월~2년 |
| 6단계 | 감리 및 중간 검사 | 공사 기간 내 병행 |
| 7단계 | 사용승인 및 준공 | 2~4주 |
공사 규모와 건물 용도에 따라 전체 기간은 크게 달라질 수 있어요. 소규모 단독주택은 1년 내외로도 가능하지만, 대규모 공장이나 복합 건물은 3년 이상 걸리는 경우도 있습니다.
실무자가 보는 포인트
실제로 현장에서 보면, 건축주분들이 가장 많이 놓치는 구간이 2단계와 4단계 사이입니다. 설계가 완료됐다고 바로 공사에 들어갈 수 있다고 생각하시는데, 인허가와 시공사 선정에만 적게는 2개월, 길게는 4개월 이상이 소요돼요. 이 기간을 사업 일정에 반영하지 않으면 입주 시점이 통째로 밀리는 상황이 생깁니다.
제가 프로젝트를 진행하며 느낀 점은, 설계 단계에서 건축주의 참여도가 높을수록 이후 공정이 훨씬 매끄럽게 흘러간다는 겁니다. 설계 미팅을 귀찮게 여기거나 건축사에게 전부 맡기는 분들이 계신데, 나중에 변경 요청이 많아질수록 비용과 시간이 배로 들어가요. 초반에 조금 더 신경 쓰는 게 결국 훨씬 이득입니다.
솔직히 말씀드리면, 건물 신축에서 가장 큰 리스크는 '모르고 진행하는 것'입니다. 각 단계에서 무엇을 확인해야 하는지, 어떤 결정을 내려야 하는지를 미리 알고 있는 건축주와 그렇지 않은 건축주 사이에는 최종 결과물의 품질과 비용에서 눈에 띄는 차이가 납니다.
건물 신축 절차는 토지 검토부터 사용승인까지 7단계로 구성되어 있으며, 각 단계마다 건축주의 능동적인 확인과 의사결정이 필요합니다. 전체 흐름을 미리 파악해두면 불필요한 비용 낭비와 일정 지연을 크게 줄일 수 있어요.
특히 설계와 인허가, 시공사 선정 단계를 서두르지 않고 꼼꼼하게 진행하는 것이 건물 신축 과정 전체의 완성도를 좌우합니다. 처음 짓는 건물일수록 각 단계에서 전문가의 조언을 충분히 구하고, 계약서 한 줄 한 줄을 꼼꼼하게 검토하는 습관을 들이세요.
FAQ
Q. 건물 신축 전체 기간은 얼마나 걸리나요?
A. 건물 규모와 용도에 따라 크게 달라집니다. 소규모 주택이나 소형 상가는 설계부터 준공까지 1년~1년 6개월 정도 소요되는 경우가 많아요. 반면 공장이나 물류센터, 복합 건물은 2~3년 이상 걸리는 경우도 흔합니다. 인허가 지연이나 설계 변경이 발생하면 전체 일정이 추가로 밀릴 수 있으므로, 여유 있는 일정으로 계획하시는 게 좋아요.
Q. 건축허가와 착공 신고는 어떻게 다른가요?
A. 건축허가는 건물을 지어도 된다는 지자체의 사전 승인입니다. 착공 신고는 실제로 공사를 시작하겠다고 신고하는 절차예요. 건축허가를 받은 후 1년 이내에 착공 신고를 해야 하며, 신고 수리 이전에 공사를 시작하면 위반 건축물이 될 수 있습니다. 두 절차를 혼동하는 경우가 많으니 꼭 구분해두세요.
Q. 설계비는 전체 공사비의 몇 퍼센트 정도인가요?
A. 일반적으로 건물 설계비는 전체 공사비의 3~7% 수준으로 책정되는 경우가 많습니다. 건물 규모가 클수록 비율이 낮아지는 경향이 있고, 인테리어 설계까지 포함하면 더 높아질 수 있어요. 설계비를 아끼려다 경험이 부족한 건축사를 선택하면 인허가 과정에서 문제가 생기거나 실시설계 품질이 떨어질 수 있으니, 이 부분에서는 비용보다 역량을 우선 보시는 게 좋습니다.
