공장은 왜 더 복잡할까
건물을 짓는다고 하면 대부분 건축 허가부터 떠올립니다. 설계사무소에 설계를 맡기고, 시·군·구청에 허가 신청을 내고, 허가가 나오면 착공하는 흐름이 머릿속에 그려지죠. 그런데 그 건물이 '공장'이라면 이야기가 완전히 달라집니다.
저도 업무 특성상 공장 신축 프로젝트를 여러 건 다뤄왔는데, 처음 이 분야를 접했을 때 가장 당황했던 부분이 바로 인허가 절차의 복잡함이었습니다. 일반 사무소나 창고를 짓는 것과 비교해서 챙겨야 할 서류도 많고, 협의해야 할 기관도 여럿이었습니다. 업종에 따라 환경부까지 끼어들기도 하고, 지자체마다 요구하는 서류가 조금씩 다르기도 합니다.
이 글에서는 공장 신축 인허가가 일반 건물과 구체적으로 어떤 점에서 다른지, 실무에서 자주 놓치는 포인트는 무엇인지를 중심으로 정리해 드리겠습니다. 공장 신축을 직접 준비 중이거나 관련 업무를 처음 맡은 분들께 실질적인 도움이 되길 바랍니다.

법이 두 개다 — 건축법 + 산업집적법
공장 인허가가 복잡한 가장 근본적인 이유는 적용 법령이 두 가지이기 때문입니다.
일반 건물은 「건축법」 하나가 설계부터 준공까지 대부분의 절차를 규율합니다. 하지만 공장은 여기에 「산업집적활성화 및 공장설립에 관한 법률」(이하 산업집적법)이 추가로 적용됩니다. 건물을 짓는 허가와 공장을 운영하기 위한 설립 승인이 별개로 존재하는 구조입니다.
담당 기관도 나뉩니다. 건축 허가는 시·군·구청 건축과에서 처리하고, 공장 설립 승인은 동일한 청사 내 기업지원 또는 투자유치 담당 부서가 맡습니다. 산업단지 내 공장이라면 한국산업단지공단(KICOX)이 주요 창구가 됩니다. 처음 이 구조를 모르고 건축과만 찾아가면 "그건 저희 소관이 아닙니다"라는 답변을 듣고 당황하는 경우가 생깁니다.
더 중요한 것은 두 절차의 선후 관계입니다. 공장 설립 승인은 건축 허가 신청보다 먼저, 또는 동시에 진행해야 하는 경우가 많습니다. 이 순서를 잘못 이해하고 건축 허가부터 신청하면, 공장 설립 승인 과정에서 설계 변경이 발생할 때 건축 허가 도면도 함께 수정해야 하는 이중 작업이 생깁니다. 초기 기획 단계에서 두 절차를 동시에 고려하고 진행 순서를 명확히 잡아두는 것이 시간과 비용을 아끼는 핵심입니다.

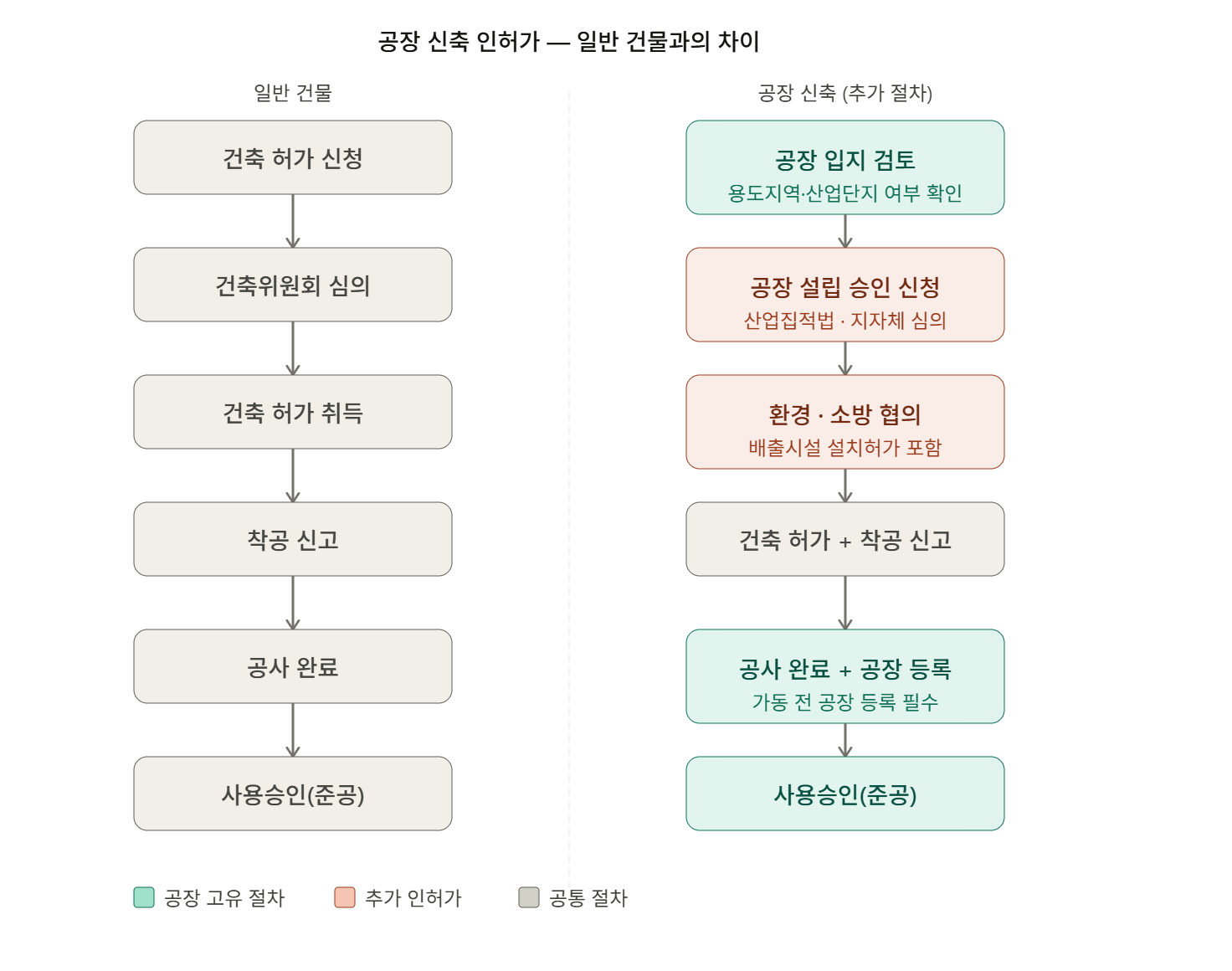

공장 인허가에만 있는 핵심 절차 3가지
첫째, 입지 검토 — 이 땅에 공장을 지을 수 있는가
공장 신축의 출발점은 토지입니다. 해당 토지가 공장 설립이 허용된 용도지역인지 먼저 확인해야 합니다. 준공업지역, 일반공업지역, 전용공업지역이 대표적이고, 관리지역 중 계획관리지역에서도 일정 조건 하에 공장 건축이 가능합니다. 반면 자연녹지지역이나 주거지역은 원칙적으로 공장 설립이 제한됩니다.
산업단지 내 공장이라면 한국산업단지공단에 입주 신청을 하고 입주 계약을 체결해야 하며, 이 과정이 별도의 심사와 승인 절차를 포함합니다. 개별입지(산업단지 외부)에 짓는 공장은 지자체에 공장 설립 승인을 직접 신청합니다. 어느 쪽이든 입지 검토를 소홀히 하면 나중에 용도지역 문제로 허가 자체가 불가해지는 상황이 발생합니다.
둘째, 환경 및 소방 협의 — 업종마다 다른 기준
공장은 생산 과정에서 대기오염물질, 폐수, 소음·진동 등이 발생할 수 있습니다. 이 때문에 「대기환경보전법」, 「물환경보전법」, 「소음·진동관리법」 등에 따라 배출시설 설치 허가 또는 신고가 요구됩니다. 어느 법령이 적용되는지, 허가인지 신고인지는 업종 코드와 생산 규모에 따라 달라집니다.
환경 협의는 초기 설계 단계에서부터 병행해야 합니다. 설계가 완료된 후 환경 조건을 충족하지 못해 배치 계획이나 설비 사양을 수정하는 경우가 실제로 자주 발생하기 때문입니다. 지방환경청 또는 환경부 유역환경청에 사전 상담을 진행해 두면 뜻밖의 일정 지연을 예방할 수 있습니다.
소방 협의도 마찬가지입니다. 일반 건물보다 위험물 보관이나 가연성 물질 취급이 많은 공장은 소방 관련 법령의 적용 기준이 더 까다롭고, 소방서 사전 협의 과정에서 스프링클러 설치 범위나 방화구획 기준이 추가로 요구되는 일이 흔합니다.
셋째, 공장 등록 — 준공 후에도 절차가 남아 있다
일반 건물은 사용승인(준공)이 나면 입주나 운영을 바로 시작할 수 있습니다. 그러나 공장은 준공 이후에도 반드시 공장 등록을 완료해야 합법적으로 생산 활동을 시작할 수 있습니다. 공장 등록은 시·군·구청에 공장등록 신청서와 함께 건축물대장, 토지이용계획확인서, 공장배치도 등의 서류를 제출하고 공장 등록증을 발급받는 절차입니다.
이 단계를 빠뜨리거나 뒤늦게 챙기는 경우가 실제로 적지 않습니다. 건물은 다 지어졌는데 공장 등록이 안 된 상태로 생산 라인을 가동하면 법령 위반이 됩니다. 특히 준공 시점에 맞춰 생산 일정을 계획해 둔 경우라면 공장 등록 지연이 전체 운영 개시를 늦추는 원인이 되므로, 준공 전부터 미리 서류를 준비해 두는 것이 좋습니다.
일정과 비용, 실전에서 놓치기 쉬운 포인트
공장 신축 인허가의 전체 소요 기간은 일반 건물보다 평균 2~4개월 이상 길어지는 경우가 많습니다. 공장 설립 승인 심의, 환경 협의, 소방 협의가 각각 별도의 기간을 필요로 하기 때문입니다. 특히 환경 영향이 큰 업종은 협의 기간만 2~3개월이 소요되는 경우도 있습니다.
비용 측면에서도 차이가 있습니다. 배출시설 설치 허가를 위한 환경 검토 비용, 소방 설계 추가 비용, 인허가 대행 수수료 등이 일반 건물 대비 추가로 발생합니다. 이 비용들을 초기 예산에 반영하지 않으면, 공사 진행 중 예산 부족 상황에 직면하게 됩니다.
또한 산업단지 내 공장인지, 개별입지 공장인지에 따라 절차와 기간, 비용이 모두 달라집니다. 산업단지 내 공장은 인허가 절차가 일부 간소화되는 반면 입주 자격 심사가 추가되고, 개별입지는 자유도가 높은 대신 환경·소방 협의 등 각종 인허가를 직접 모두 챙겨야 합니다. 프로젝트 초기에 입지 유형을 확정한 후 그에 맞는 로드맵을 짜는 것이 중요합니다.

초기 기획 단계에서 전문가와 함께 시작하라
공장 신축 인허가는 절차 자체가 어렵다기보다는, 순서와 담당 기관을 미리 파악하지 못해서 일정이 틀어지는 경우가 대부분입니다. 건축사뿐만 아니라 공장 인허가 경험이 있는 행정사나 컨설팅 업체와 초기부터 함께 움직이는 것이 결과적으로 시간과 비용을 절약하는 길입니다.
지자체 담당 부서에 사전 질의를 요청하는 것도 적극 추천합니다. 대부분의 담당 공무원들은 사전 상담에 친절하게 응해주고, 필요한 서류와 절차를 미리 안내받을 수 있습니다. 공식 접수 전에 방향을 잡아두는 것만으로도 불필요한 보완 요청을 크게 줄일 수 있습니다.
다음 글에서는 용도변경 — 공장을 창고로, 창고를 사무소로 바꾸려면 어떻게 해야 하는지 — 에 대해 이어서 다루겠습니다.
'건축 기초 & 인허가' 카테고리의 다른 글
| 건축 허가 절차 한눈에 보기, 접수부터 허가까지 (0) | 2026.05.29 |
|---|---|
| 건축 허가 vs 건축 신고, 무엇이 다른가요? (0) | 2026.05.26 |
| 건축물의 용도란? 공장, 창고, 사무소 차이점 알아보기 (0) | 2026.05.26 |
| 토지 매입 전에 반드시 확인해야 할 서류 5가지 (0) | 2026.05.25 |
| 건축면적 vs 연면적 vs 전용면적, 헷갈리는 면적 개념 총정리 (0) | 2026.05.24 |
